进度款支付申请表及工程进度款申请全套表格

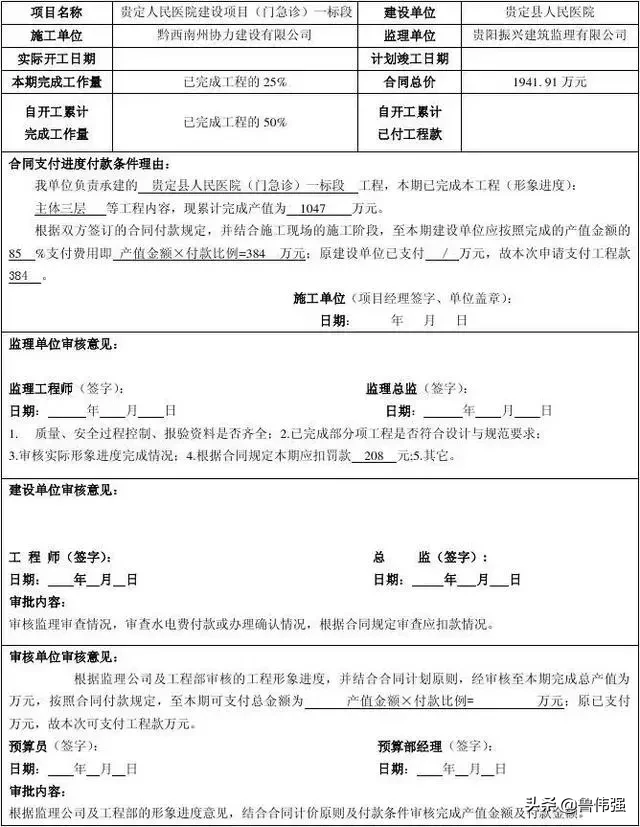

一、工程进度款申请表原件

工程施工进度款如何申报,让工作做的更好

申请表

1、需要有工程名称、合同编号(如有补充协议需补上)、施工单位名称

2、工程进度内容,若内容太多,可详细见附表,只需明确施工内容和工程量,不可出现单价总价等价格

3、“施工单位章”“监理章”“建设单位项目章”三章齐全

二、工程进度款预算书汇总表

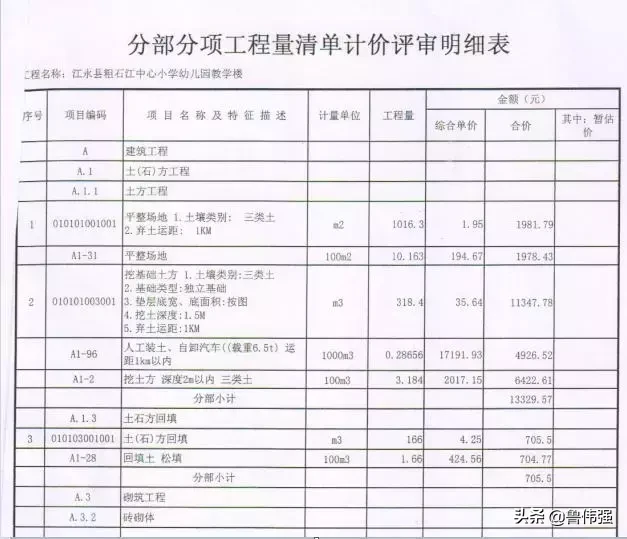

工程施工进度款如何申报,让工作做的更好

预算书

1、参考格式

2、注意事项:不可超报

三、工程开工令

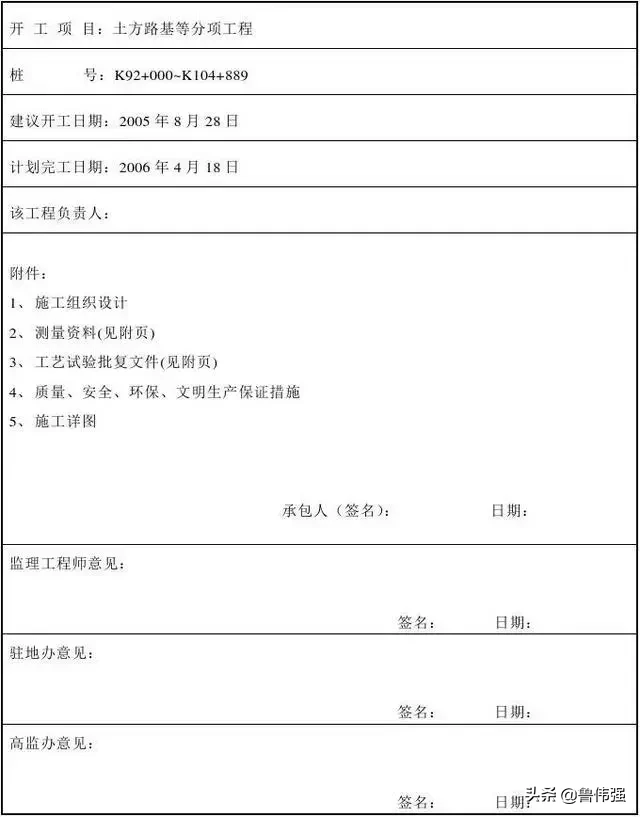

工程施工进度款如何申报,让工作做的更好

开工令

1、开工令注意工程项目名称、合同编号是否正确

2、如果合同约定可以分段施工,则需分段区域出具相应的开工令

四、水电费单、签证首页、罚款单

工程施工进度款如何申报,让工作做的更好

罚款单

1、注意使用时间、用量、费用

2、将工程罚款单、签证单一并附上

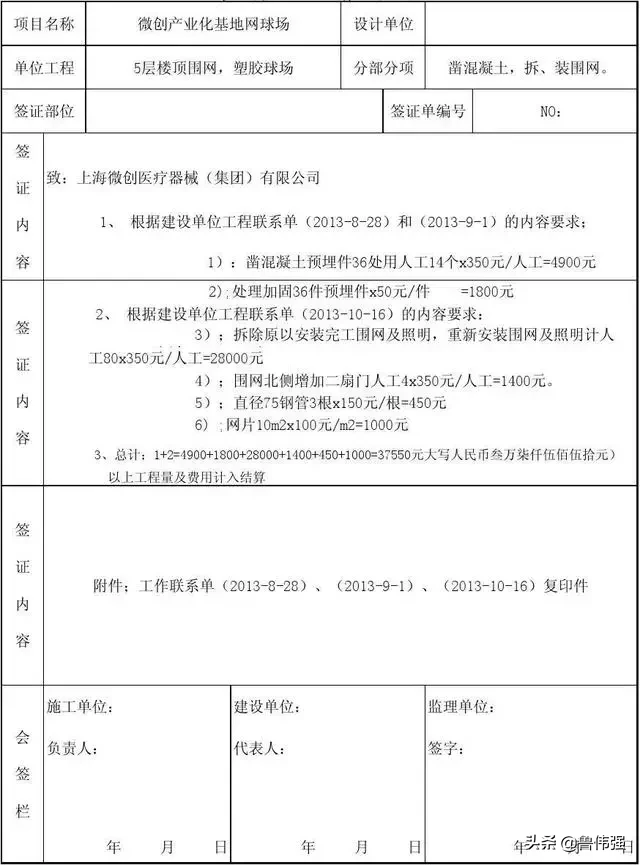

工程施工进度款如何申报,让工作做的更好

签证单

五、民工工资发放表明细

工程施工进度款如何申报,让工作做的更好

民工工资明细表

1、需注明工资发放月份、姓名、身份证号码、工资金额、电话号码、当事人签名和手印

六、收款账户信息

工程施工进度款如何申报,让工作做的更好

账户信息

1、账户信息参考格式

七、项目章授权书

工程施工进度款如何申报,让工作做的更好

授权书

1、注明项目授权名称、授权范围、授权时间等信息

2、首次申报需提供原件

八、履约保函或履约保证金

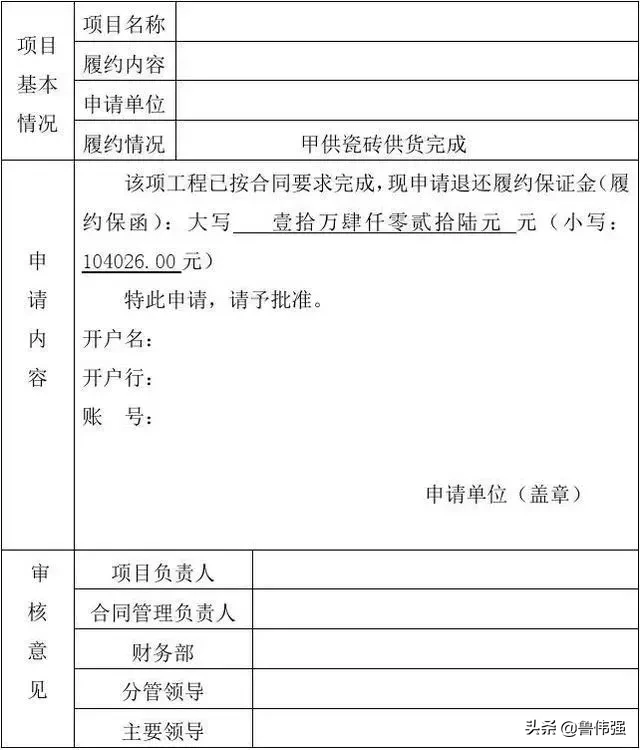

工程施工进度款如何申报,让工作做的更好

履约保函

1、首次申请进度款需要提供履约保函原件

九、其他

特殊工程需出具特殊报告、证件,如

1、土方勘察需出具勘察报告(土石方工程)

工程施工进度款如何申报,让工作做的更好

勘察报告

2、土石方类需出具初始完成标高等

3、桩基类需出具打桩编号图、原始记录等(桩基工程)

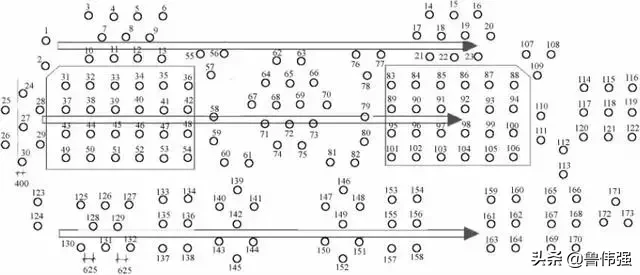

工程施工进度款如何申报,让工作做的更好

打桩编号图

4、主体类需出具工程形象进度表
